| 太阳能项目

广西龙源横州一体化光伏项目冲刺最后20天

来源:中国安能一局

时间:2023-12-12

初冬已至,寒意渐起,但在中国安能一局广西龙源横州一体化光伏项目施工现场却热度未减,一片繁忙的景象,冲刺最后20天、决胜全年度的战斗正在这里打响,100余个工作面、200余台机械设备、1000余名工人正在紧张有序地忙碌着。

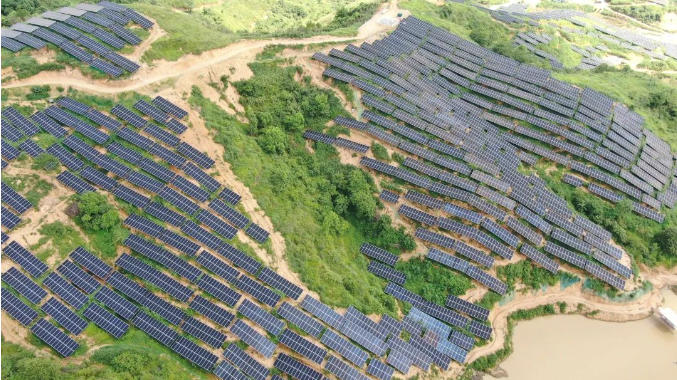

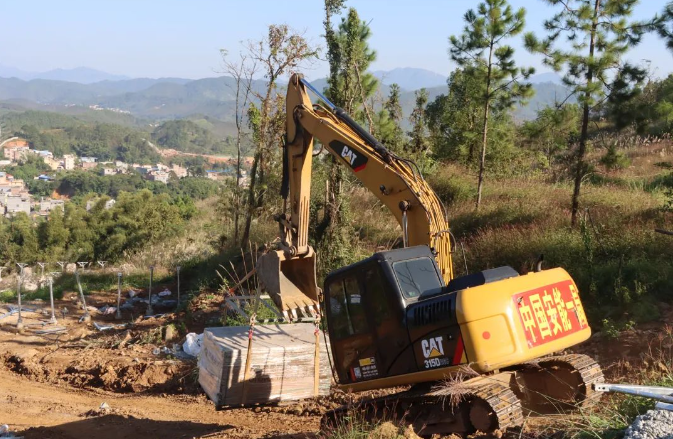

项目面貌

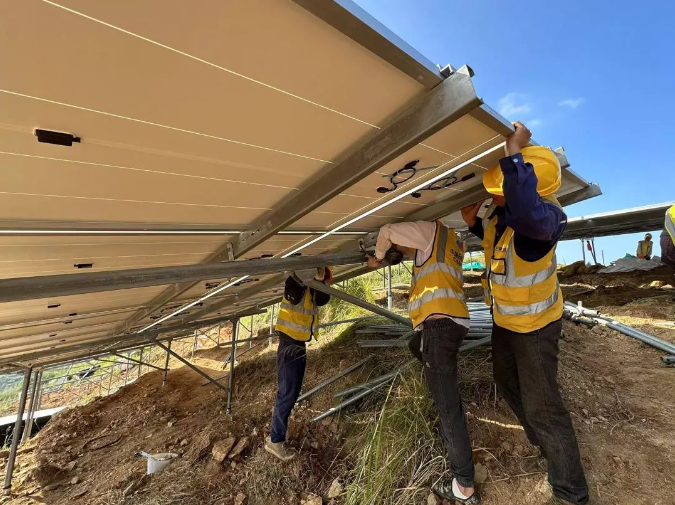

光伏组件转运

“今天再晚也是早、明天再早也是晚。”这是项目部全体人员的共识。为抢工期、保进度,项目部及时召开“决战六十天”动员部署大会,紧盯目标,倒排工期,明确责任,严格奖惩,以“时不我待”的效率意识与时间赛跑、与工程竞速。

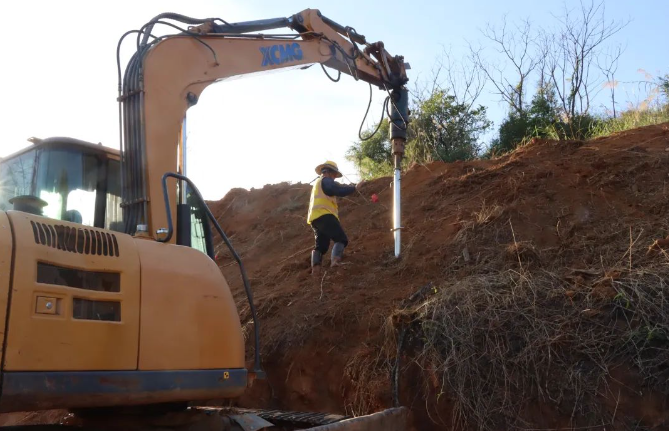

打桩机作业

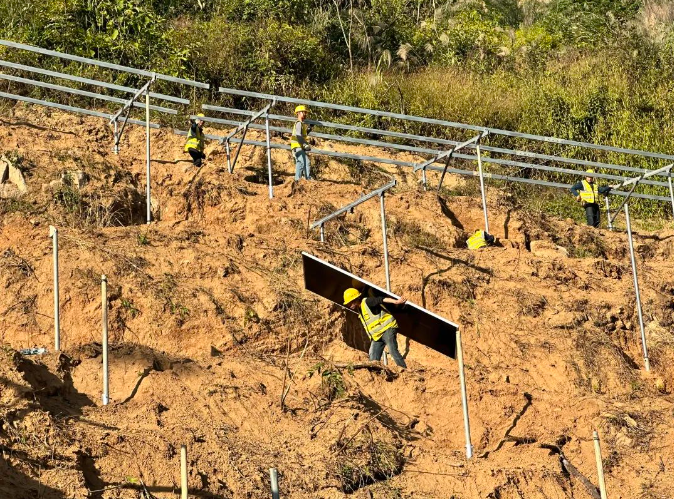

人工搬运光伏板

在6#固定支架施工场区,挖掘机、引孔机、打桩机等各种机械设备运转不停,运输材料车辆川流不息,工人们手抬肩扛,将一组组支架、一块块光伏板熟练准确地组装在一起,项目部上下齐心,朝着节点目标同步奋进。

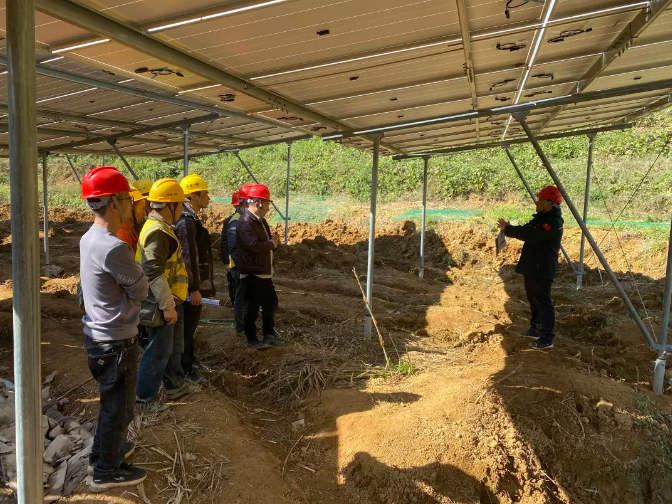

安装作业技术交底

固定支架安装

在12#柔性支架施工场区,项目部大胆创新,集智攻关,克服地势险峻、沟壑交错等复杂地形,采用“悬、拉、挂、撑、压”的空间结构技术,以柔性悬索及刚性撑杆组合联结,辅以刚性支架及强力地锚,建成了大跨度承重柔性支架发电场区,为后期复杂地形光伏项目采用柔性支架区域建设提供了经验积累和技术借鉴。

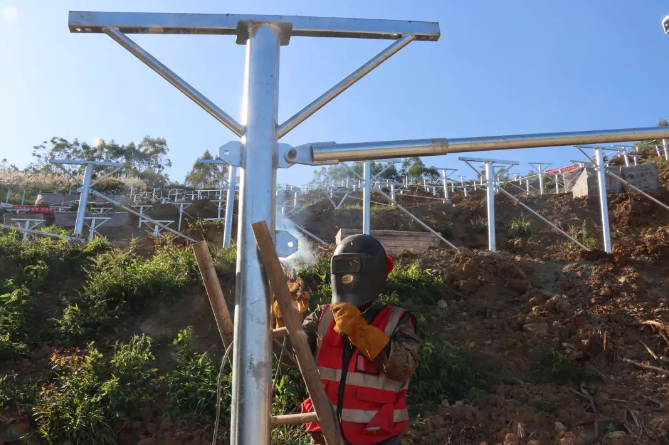

柔性支架焊接

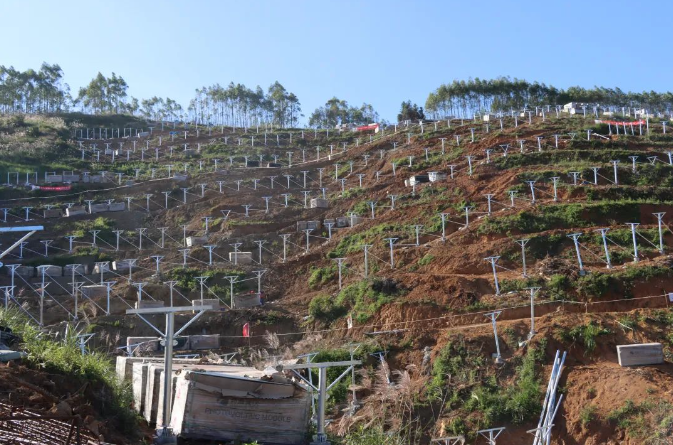

12#柔性支架场区

在集电线路施工现场,30个班组、200余名工人正在紧张有序施工,有基础开挖的、有钢筋绑扎的、有混凝土浇注的、有铁塔组立的、有展线放设的,通过工人们不辞辛苦夜以继日的奋战,一座座铁塔高高耸立于山谷之中,为年底并网奠定了坚实基础。

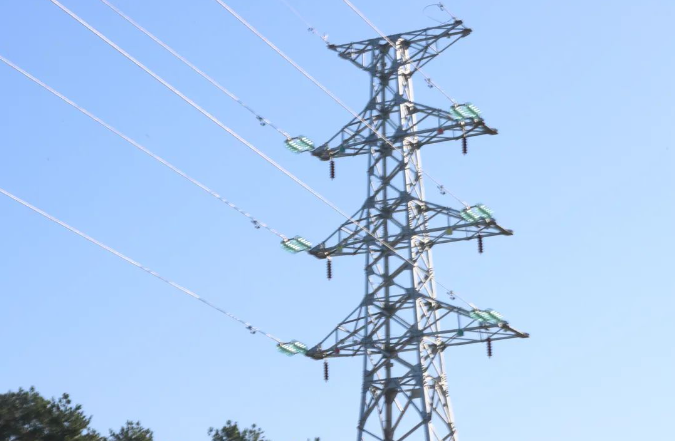

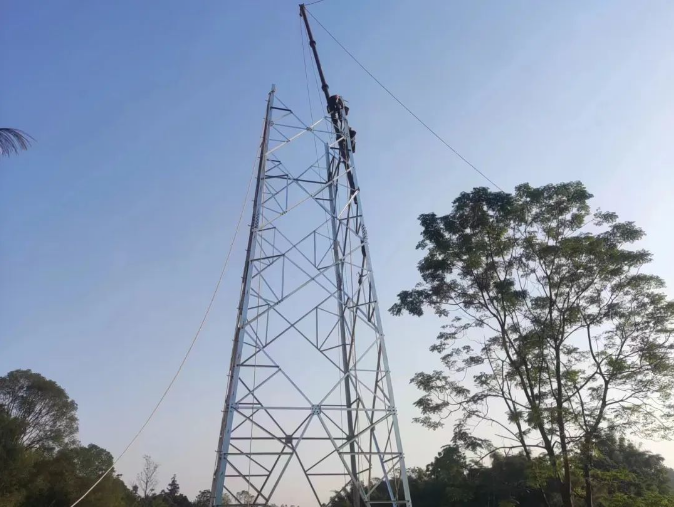

集电线路组塔安装

集电线路组塔

面对征地难、开设道路多等诸多不利因素影响,项目部不等不靠,主动出击,挂片包干,加强与马山镇政府,双桥村、小向村、长塘村等14个村委社区对接协调,入村到户与村民面对面沟通,充分了解诉求,商谈解决方案,累计签订各类合同32份,有效化解纠纷45起,及时排除了阻碍项目建设进度的瓶颈问题。

深入一线解决征地问题

风劲帆满图新志,砥砺奋进正当时。目前,横州光伏项目各项工作正有条不紊推进中,项目部全体人员把赶进度、保目标的责任扛在肩上、抓在手上、落实到行动上,全力保障“12.30”并网节点目标实现。


特别声明

国际太阳能光伏网声明:本文仅代表作者本人观点,与国际太阳能光伏网无关,文章内容仅供参考。凡注明“来源:国际太阳能光伏网”的所有作品,版权均属于国际太阳能光伏网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多太阳能光伏信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
