|
光热发电
来源:国家能源集团青海公司之声
作者:高祥
时间:2025-07-17

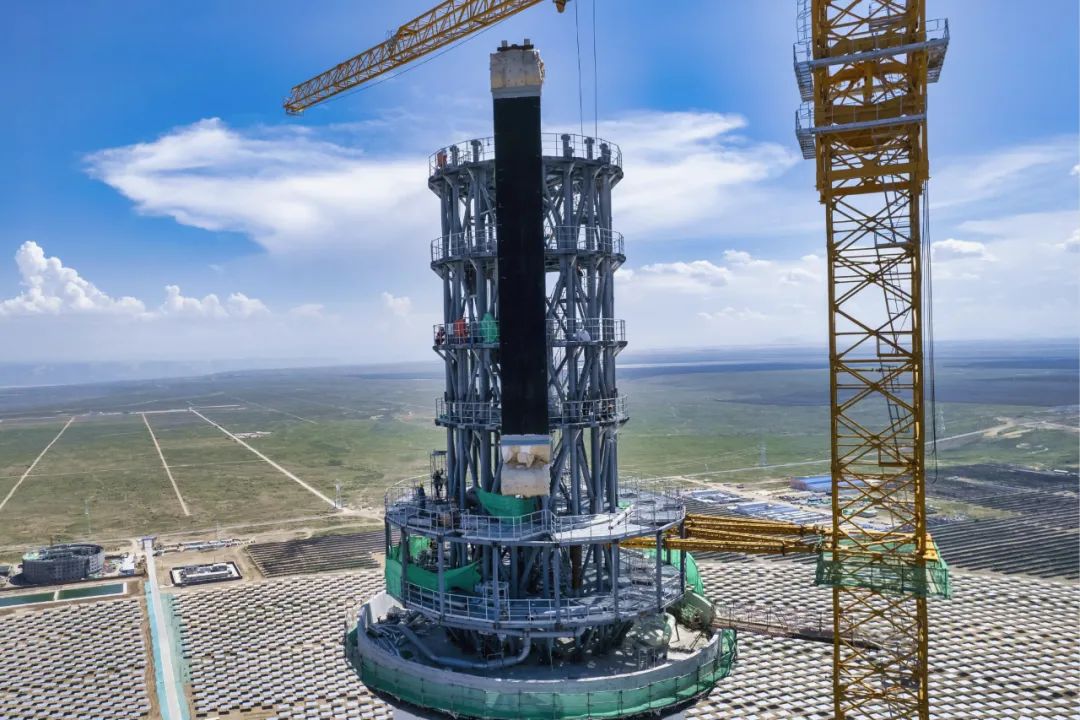

7月15日,共和公司青豫直流二期10万千瓦光热项目首片吸热器管屏顺利完成吊装,为项目按期建成投运奠定坚实基础。
吸热器管屏作为光热电站吸热器的核心组件,其作用是吸收定日镜反射的太阳光能,将其转化为熔盐所存储的热能。本项目吸热器包含18片管屏,管屏每片长24.6米,净重约18.5吨,吸热器中心标高达到210米。整个吸热器由内部的钢结构支撑,并在吸热器上部和下部设有集箱区热防护和遮热罩,以保护内部钢结构和其他关键部件免受溢出光斑的照射。首片管屏的吊装是吸热器整体安装的关键步骤,对技术和精度的要求极高。吊装过程中,该公司严格落实集团“两高一低”建设要求,组织各参建单位密切协作,严格执行安全操作规程,持续优化安装方案,有效管控施工过程中的安全风险,确保了管屏平稳、精准安装。
作为集团首个塔式光热项目,该项目创新采用“光热+”多能互补模式,通过熔盐储热系统与光伏电站的智能耦合调度,成功破解新能源间歇性供电难题,为构建新型电力系统提供可参考的“共和方案”。
国际太阳能光伏网声明:本文仅代表作者本人观点,与国际太阳能光伏网无关,文章内容仅供参考。凡注明“来源:国际太阳能光伏网”的所有作品,版权均属于国际太阳能光伏网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。
光明区政府在线 35分钟前
湛江交投集团 35分钟前
辽宁省人民政府 35分钟前
图片正在生成中...
