| 太阳能项目

板上发电 板下生绿——特变电工新能源公司汾阳复合光伏项目全容量并网

来源:特变电工新能源

时间:2026-09-23

近日,特变电工新能源公司汾阳市复合光伏发电项目31个光伏单元全部并网,正式进入商业运行。项目包含27兆瓦山地光伏,配套送出线路完成1处铁路、15处电力及公路跨越,电力外送条件已经具备。

山西是国家能源革命综合改革试点。山西省能源局数据显示,截至今年7月,全省风光新能源装机达8094万千瓦,是2020年的2.47倍,新能源和清洁能源装机占比超过一半。“十五五”末,全省风光装机规模将翻番,新增可再生能源装机1亿千瓦。山西山地面积广,平整土地稀缺,新增风光装机需要向山地等场景拓展。

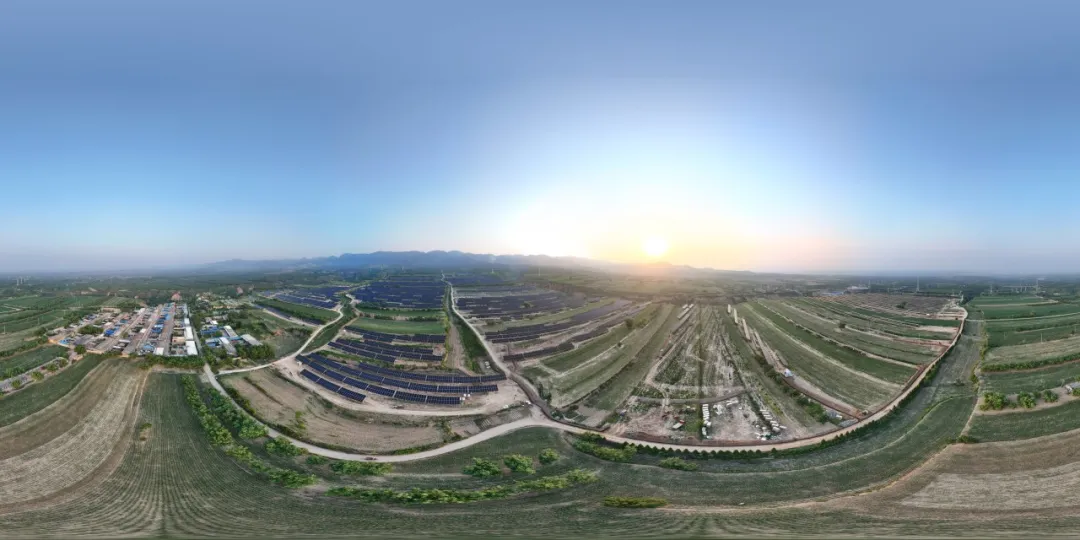

■项目鸟瞰

山地、坡地、采煤沉陷区、复垦土地,这些传统视角下不适宜大规模建设的土地,正成为新能源开发的重要场景。汾阳项目土地属性同时包含园地、草地,项目因地制宜采用“园光互补+草光互补”的复合光伏模式,在不改变土地性质、不办理建设用地审批的前提下,实现板上发电、板下留绿,让同一块土地同时承载发电和原有利用功能。园地区域施工完成后,板下种植杏树,通过修剪整形将杏树苗木高度控制在2.5米以下,避免遮挡光伏板;草地区域施工完成后恢复植草,并按照运维期农业方案管理,实现板下生绿。对山西而言,这是提高土地集约利用水平的一条可行路径。

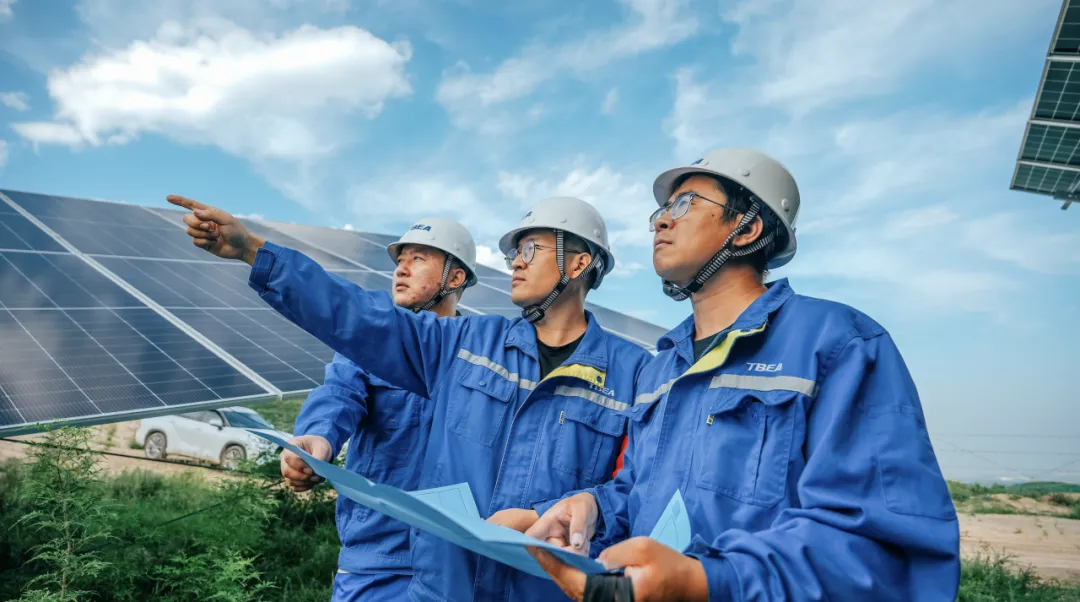

■工作人员进行现场勘查

汾阳项目地处山地,坡度大、作业面分散,桩基定位、设备运输、线路敷设等环节的施工难度均高于平地电站。新能源公司结合山地工况优化施工工艺,施工期配置无人机、螺旋钻机、冲击钻机等专用设备,规划作业路线与临时便道,推进桩基施工、土建建设和设备安装。其中,无人机用于山地危险地段组件运输,替代人力或车辆;螺旋钻机用于支架灌注桩钻孔,钻孔速度快、成本低;在地下存在碎石、孤石,螺旋钻机无法钻进或钻孔倾斜时,采用冲击钻机,保障施工进度和质量。31个光伏单元全部并网,项目按计划完成建设。送出线路完成1处铁路、15处电力及公路线路跨越,跨越施工涉及多方协调与安全管控。线路工程竣工后,电力外送通道打通,电站所发电力具备稳定接入电网的条件。

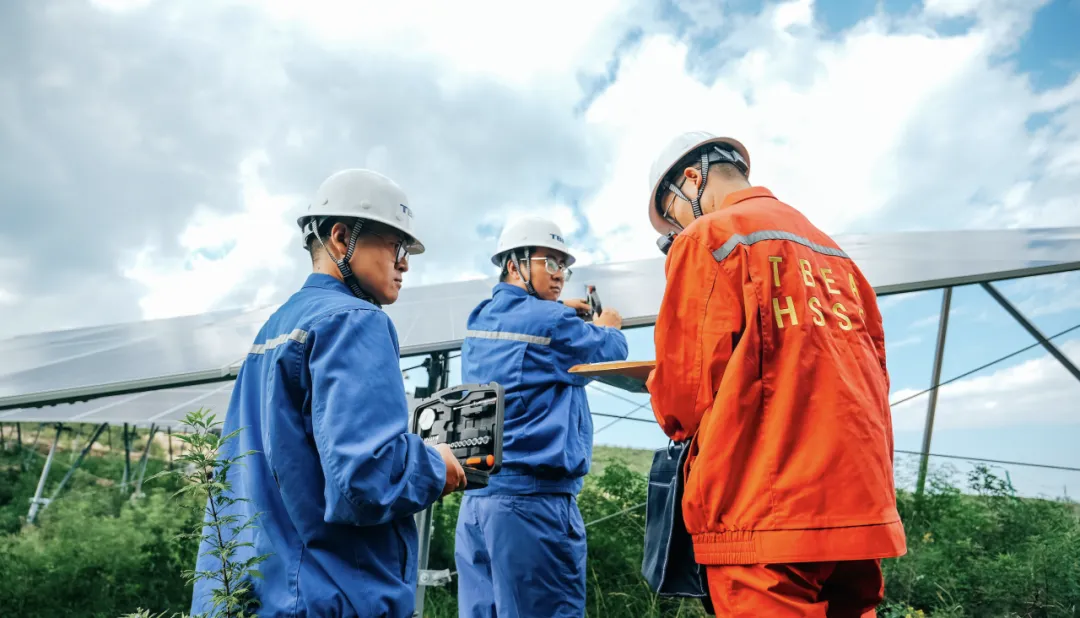

■工作人员对设备进行检查

并网后,项目转入商业运行,31个光伏单元持续向电网送电,板下土地保留原有用途。新能源公司将做好电站运维后续工作,保障设备长期稳定运行。在山西多山的地形条件下,复合光伏为新能源开发提供了一条可行的用地路径。
