全国最大“沙戈荒”调峰机组脱硫吸收塔提前到顶

来源:华北院

时间:2025-04-08

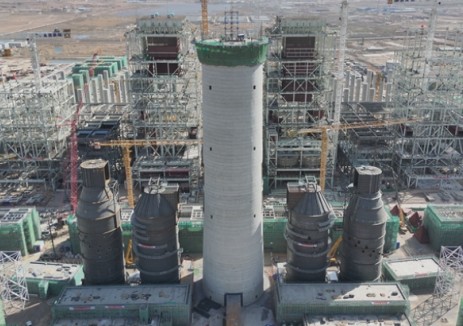

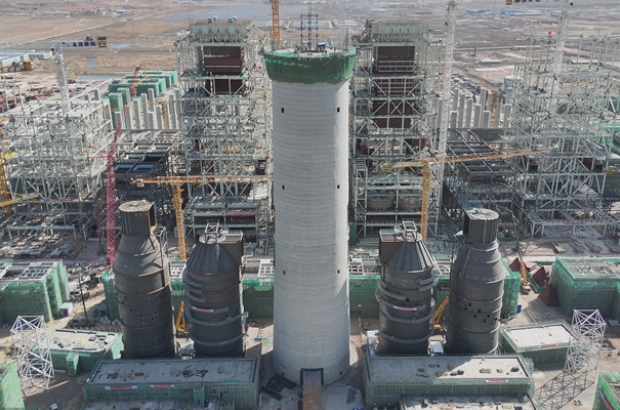

随着3号吸收塔最后一带壁板精准落位,宁夏腾格里中卫电厂4x660MW机组扩建工程实现里程碑突破——四座巨型脱硫吸收塔集群提前25天全面封顶,创西北地区火电环保设施建设速度新纪录,标志着国内最大“沙戈荒”项目调峰机组环保设施主体结构完工。

“宁电入湘”工程是宁夏至湖南±800千伏特高压直流工程,是中国第一条以开发沙漠光伏大基地、输送新能源为主的特高压输电通道,是落实国家能源安全新战略,推进能源绿色转型、实现‘双碳’目标的重要举措。宁夏腾格里中卫电厂4x660MW机组扩建工程作为“宁湘直流”配套调峰电源,肩负着新型电力系统示范项目建设重任、肩负着“沙戈荒”大基地开发的重任、肩负着国家能源集团在宁发展的重任。项目建成后将为“宁湘直流”外送通道提供稳定电力和电压支撑,对助力国家“双碳”目标顺利实现、拓展东中西部跨区域合作具有重要意义。当前中卫扩建工程总体进度已过半,核心设备进入精准安装阶段,预计2025年底两台机组投产,2026年3月四台机组全部投产。

该项目在直径18米的施工红线内,采用差异化设计与集群式施工体系,将两座62.956米高塔组与两座50.506米标准组形成组合式净化矩阵,运用28台SOD-30型智能液压顶升系统实现精准同步作业。面对受限空间施工难题,项目团队研发移动式组装平台,优化材料运输路径,减少60%二次转运量;针对高空焊接变形风险,引入相控阵检测技术,通过实时数据监测将焊缝一次合格率提升至99.6%;攻克多塔同步顶升技术壁垒,开发液压集群控制系统,确保四座塔体顶升同步误差稳定控制在2毫米以内。施工过程中,技术团队建立24小时轮班制,累计完成680吨高塔组钢结构、608吨标准组壁板的精细化拼装,日均协调施工人员超200人次,最终实现四塔同步封顶目标。


特别声明

国际太阳能光伏网声明:本文仅代表作者本人观点,与国际太阳能光伏网无关,文章内容仅供参考。凡注明“来源:国际太阳能光伏网”的所有作品,版权均属于国际太阳能光伏网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多太阳能光伏信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
